Uuendatud 30. september 2025

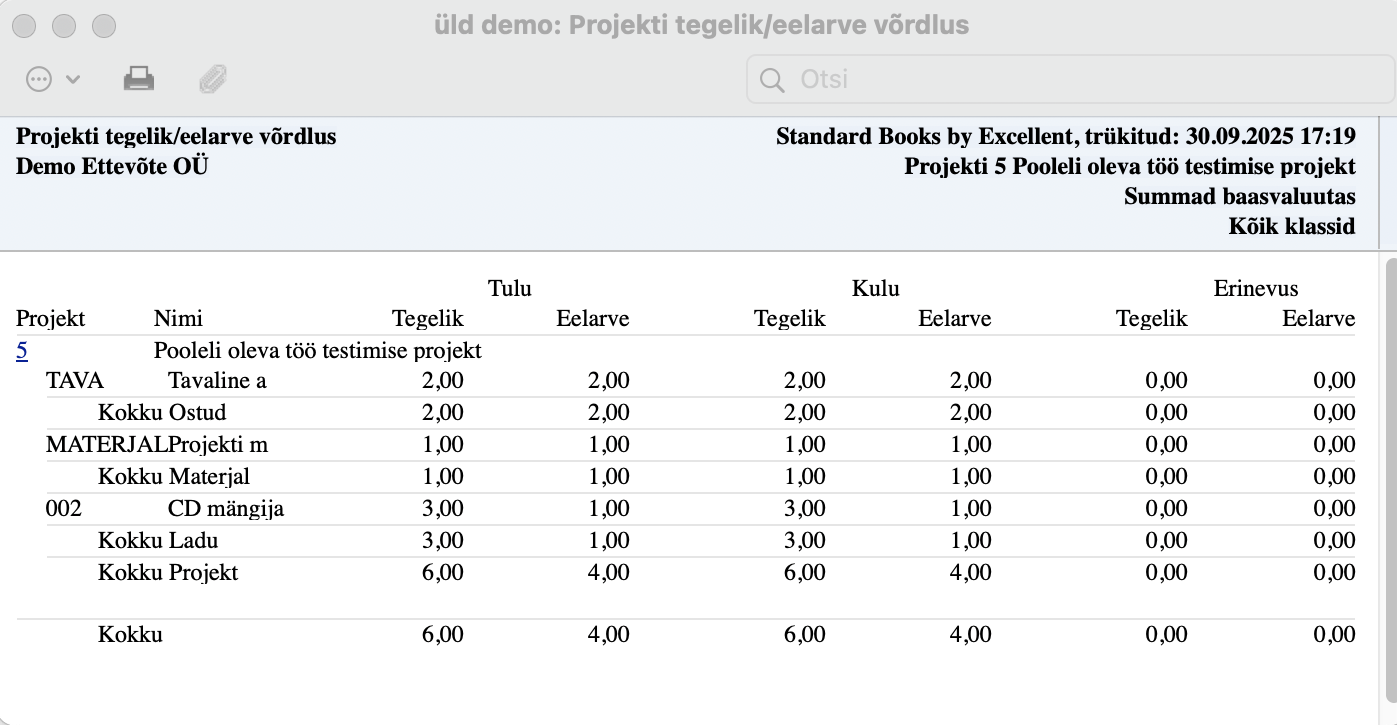

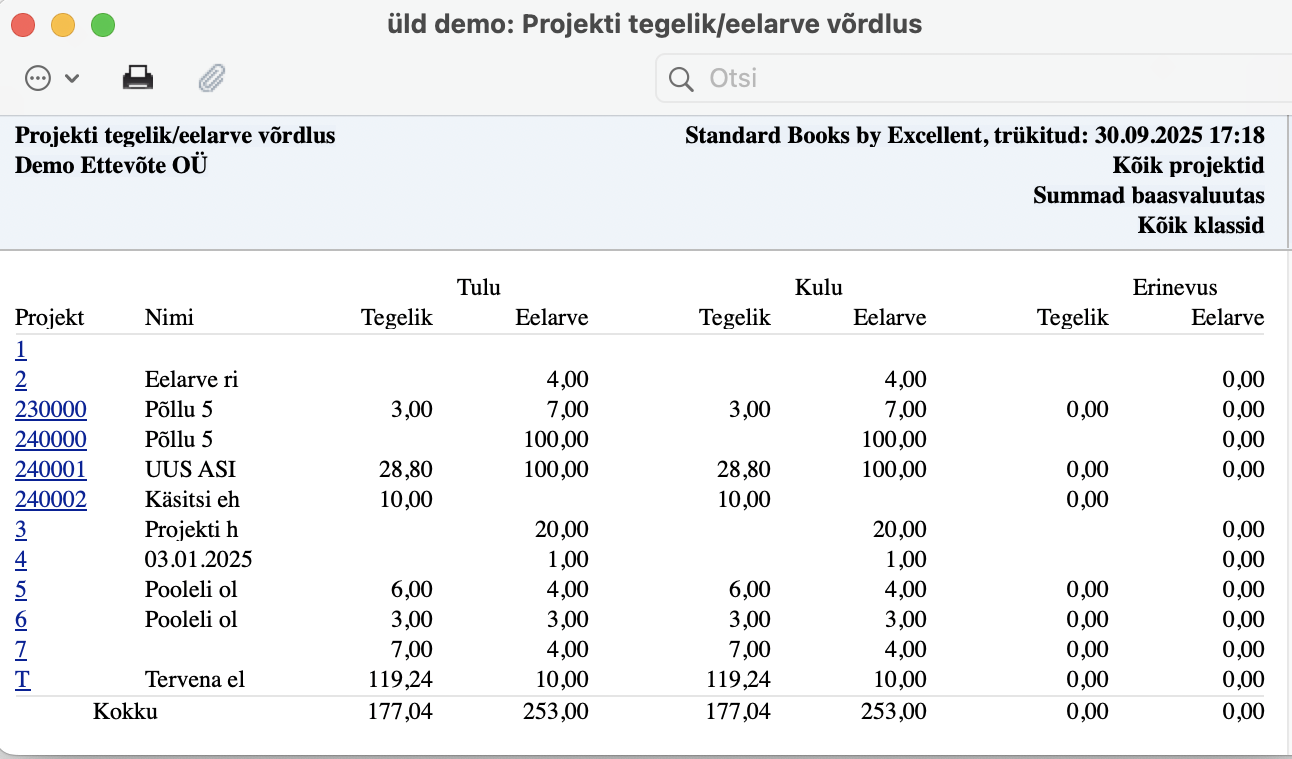

Aruanne “Tegelik/Eelarve võrdlus”
Moodul Projektiarvestus > Aruanded > “Tegelik/Eelarve võrdlus“.
Aruanne “Projekti tegelik/eelarve võrdlus” võimaldab võrrelda “Projekti eelarve” väärtust tööde väärtusega, mis tegelikult on tehtud. Aruandes on eraldi võrdlused tulu, kulude ja müügikatte kohta ning saad valida, kas võrrelda väärtusi või koguseid. Tegeliku töö väärtus (nii müügihind kui ka kulu) arvutatakse Projektikannete põhjal.
Kui aruanne kuvatakse ekraanile, on seal kasutusel Standard Booksi drill-down funktsioon. Vajuta aruandes Projekti koodil, et avada projekti kaart.

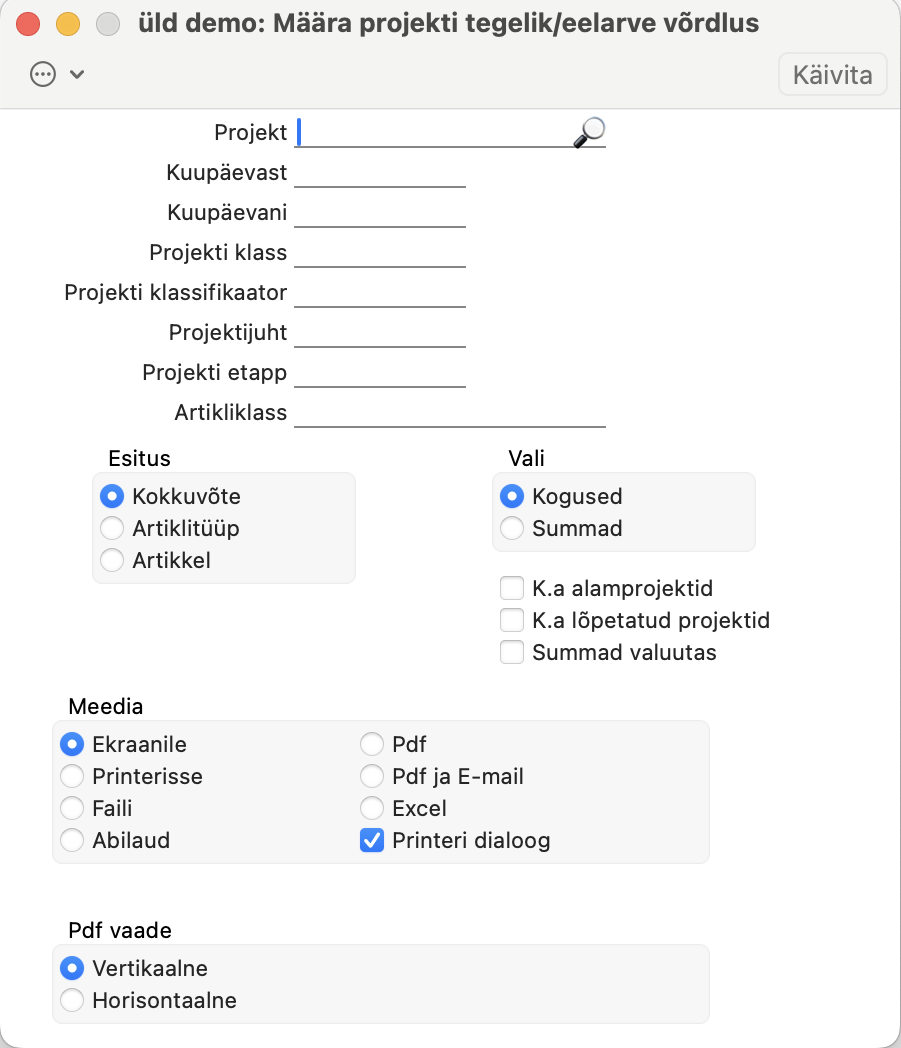

Projekt – Sisesta siia projekti kood või koodide vahemik (eralda kooloniga :), kui soovid aruandesse ainult konkreetseid projekte. Projektid, mille hetkeseis on Lõpetatud, jäetakse aruandest vaikimisi välja, kui sa ei vali allpool valikut “K.a. lõpetatud projektid“.
Kuupäevast / Kuupäevani – Kasuta neid välju, et määrata aruande periood. Võid jätta ühe nendest tühjaks, kui soovid hoida alguse või lõpu avatud. Tegelikud näitajaid arvutatakse nende Projektikannete kaartide alusel, mis on loodud selle perioodi jooksul.
Projekti klass – Sisesta siia projekti klass, kui soovid aruannet piirata konkreetse projektiklassiga.
Projekti klassifikaator – Sisesta siia projekti klassifikaator, kui soovid aruannet piirata konkreetse klassifikaatoriga projektidega. Kui sisestad mitu klassifikaatorit komadega eraldatult, kaasatakse ainult need projektid, millel on kõik loetletud klassifikaatorid. Kui sisestad klassifikaatorid plussmärgiga (+) eraldatult, kaasatakse projektid, millel on vähemalt üks loetletud klassifikaator. Kui lisad klassifikaatori ette hüüumärgi (!), kaasatakse kõik projektid, välja arvatud see klassifikaator.
Projektijuht – Sisesta siia isiku allkiri, kui soovid aruannet projektide kohta, kus see isik on kirjas esimese projektijuhina (Projekti kaardil “Liikmed” vahelehel lahter “Projektijuht 1“.
Projekti etapp – Kui vajad aruannet kindla “Projekti etapi” kohta, sisesta see siia. Projekti eelarve väärtused võetakse eelarve ridadelt, millel on määratud sama etapp, tegelikud väärtused võetakse Projektikannetelt, millel on määratud sama etapp.
Artikliklass – Kui vajad aruannet artiklite kohta, mis kuuluvad kindlasse artikliklassi, vali see siia. Tegelikud tulemused arvutatakse nende Projektikannete alusel, mis on seotud määratud artikliklassi artiklitega.
Esitus – Kasuta neid valikuid, et määrata aruande detailsus:
Kokkuvõte – aruanne sisaldab iga projekti kohta ühe rea, kus näidatakse Tegelikke ja Eelarve summasid (või koguseid) tulu, kulude ja müügikatte kohta
Artiklitüüp – aruanne sisaldab eraldi summasid iga artiklitüübi kaupa (aeg, ostud, materjalid, laoartiklid).
Artikkel – aruanne sisaldab eraldi summasid iga artikli kaupa
Vali (Kogused / Summad) – Kasuta neid valikuid, et määrata, kas aruandes näidatakse väärtuseid või koguseid.
K.a. alamprojektid – Saad kasutada põhiprojekte ja alamprojekte, kui tegemist on üldplaaniga, mis koosneb mitmest väiksemast töödest. Näiteks: kui põhiprojekt on kontori kolimine, võivad alamprojektid olla võrgu kaabelduse paigaldamine, telefonisüsteemi paigaldamine ja lao kolimine uude hoonesse või laoruumi. Vali see valik, kui soovid, et põhiprojekti näitajad arvutataks nii tema enda kui ka kõigi alamprojektide Projektikannete alusel. Alamprojektid kuvatakse aruandes eraldi, eeldusel et nad vastavad aruande tingimustele.
K.a. lõpetatud projektid – Vali see valik, kui soovid aruandesse kaasata ka projektid, mille hetkeseis on Lõpetatud.
Summad valuutas – Vaikimisi on aruande kõik summad sinu kohalikus valuutas (st Baasvaluuta 1). Kui valid selle valiku, kuvatakse summad iga Projekti kaardile määratud valuutas. Aruande lõpus antakse eraldi kogusummad iga kasutatud valuuta kohta.
